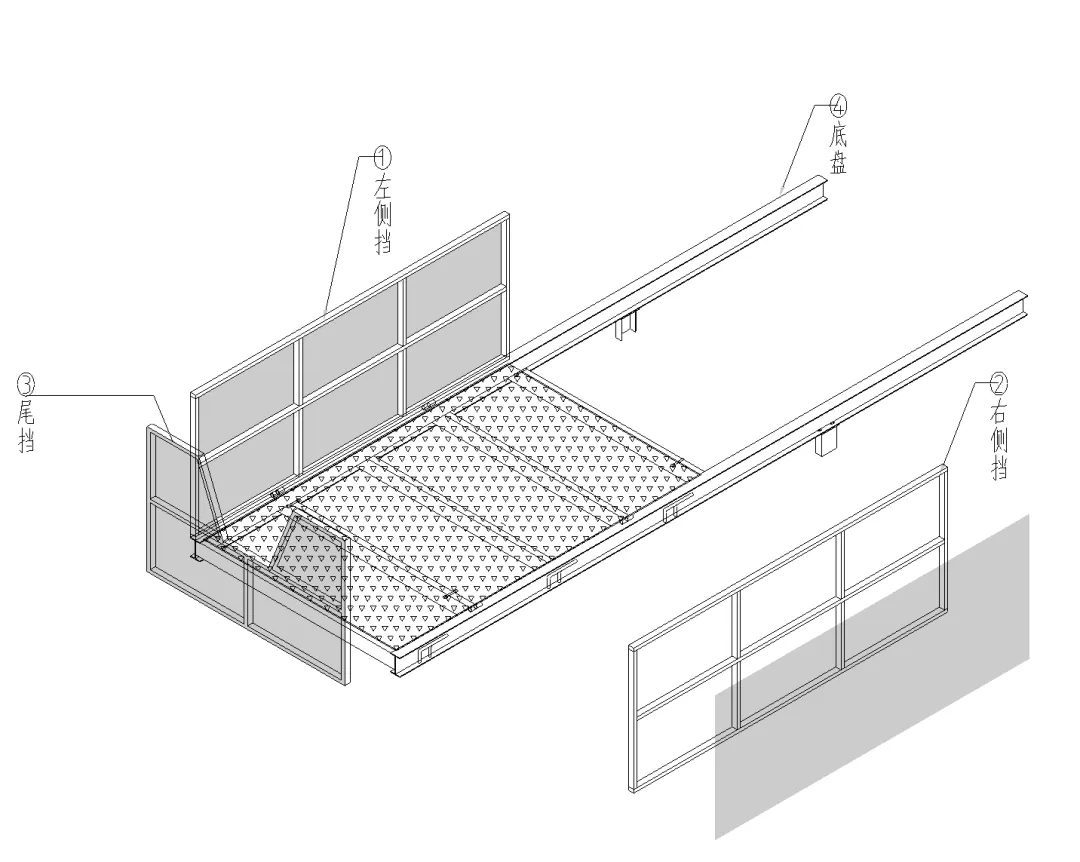

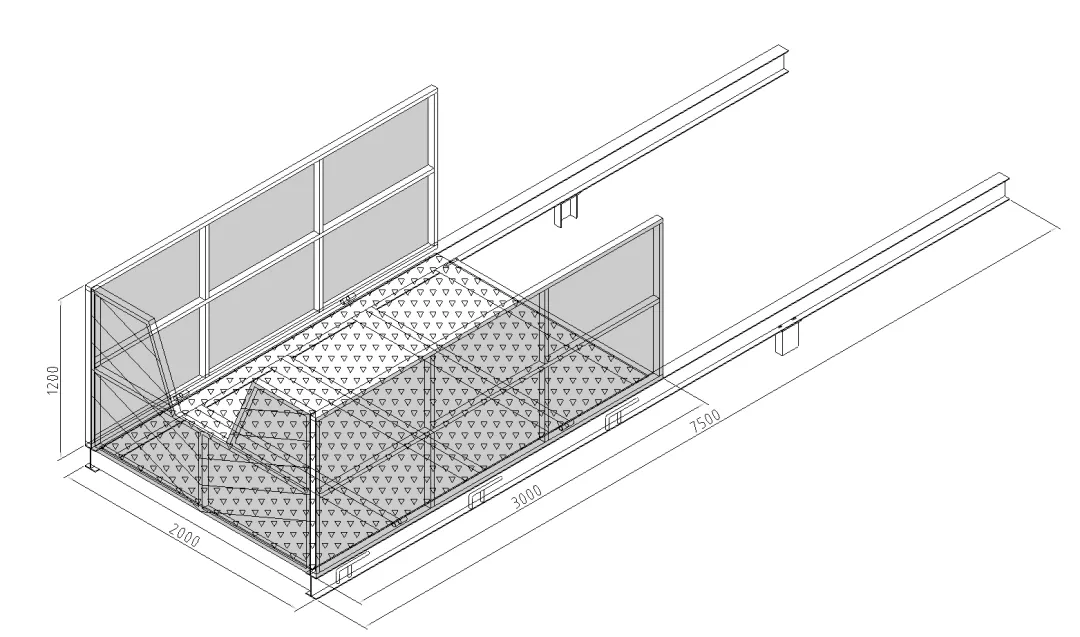

一、搭设工艺流程:
悬挑平台装配→预埋件安装→安装四个吊装钢丝绳→塔式起重机吊装→吊装主梁伸入建筑物结构锚固锚环→调整卸料平台平整度→安装钢丝绳→固定建筑物结构锚环与主梁→安装检查→卸载塔式起重机吊钩→填补平台与梁缝隙→验收检查→投入使用。注意事项如下:

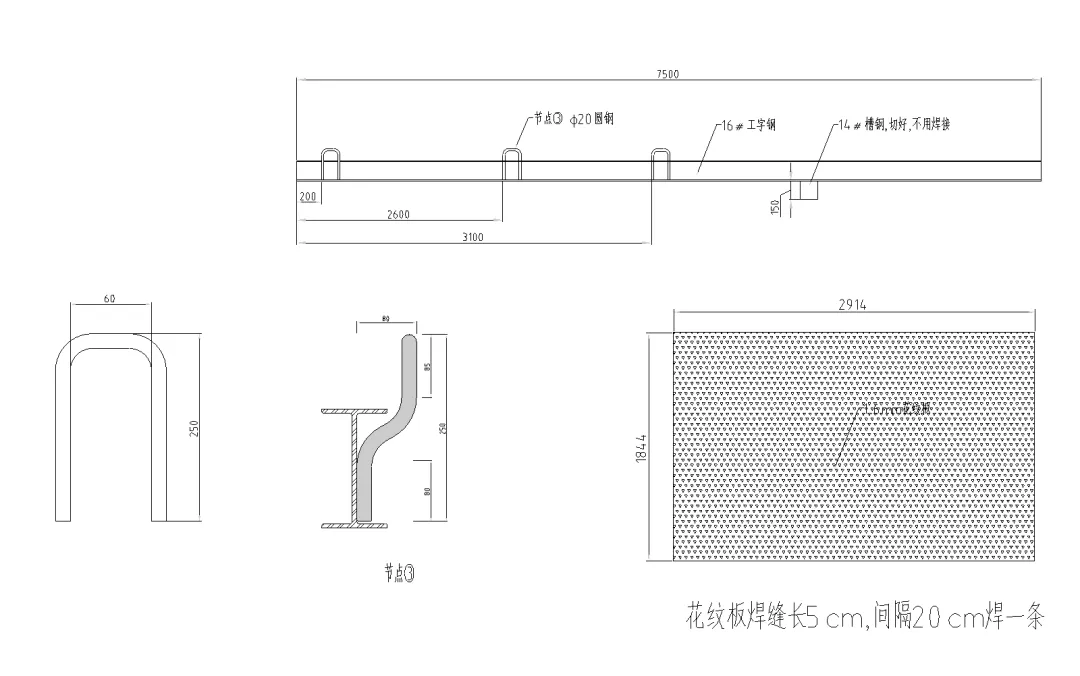

1)悬挑式卸料平台需要在地面进行加工制作,施工人员安装前仔细核对卸料平台各构件尺寸,检查无误后再进行焊接工作,焊接长度和厚度要达到卸料平台设计要求。
经验收合格后再利用塔式起重机吊至卸料平台安装处。塔式起重机吊装选取直径19mm钢丝绳,四根钢丝绳均匀固定在卸料平台预设的直径为20mm塔式起重机吊环上,达到基本平衡要求后,塔式起重机缓慢提起卸料平台至指定位置。

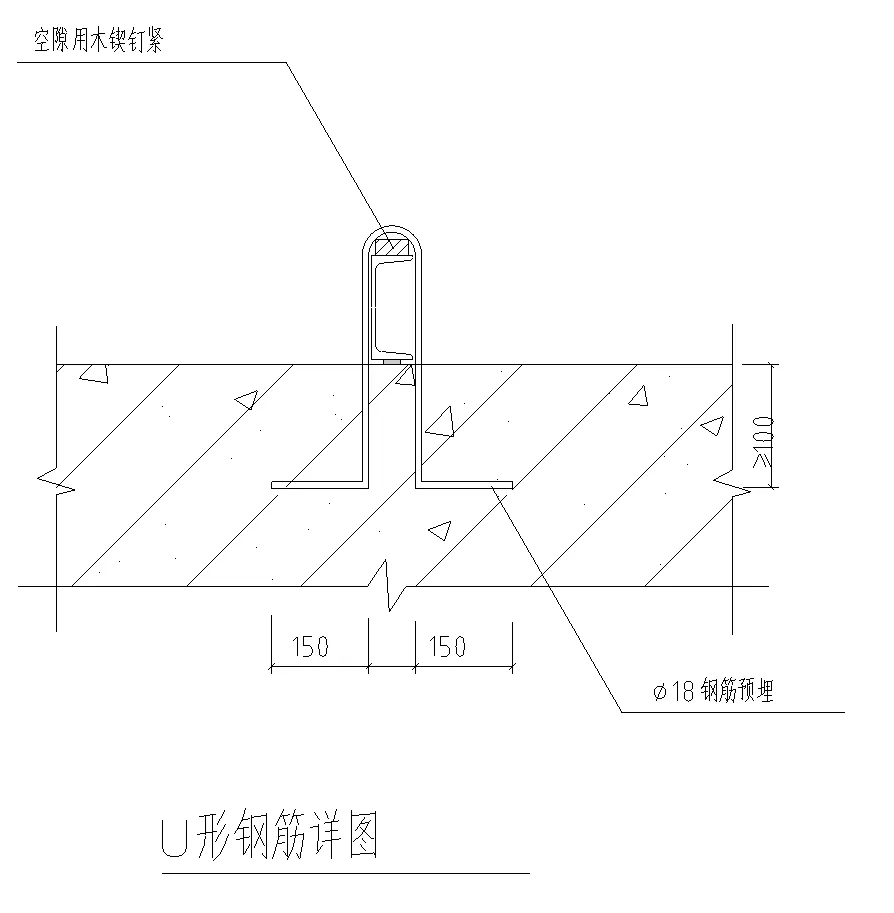

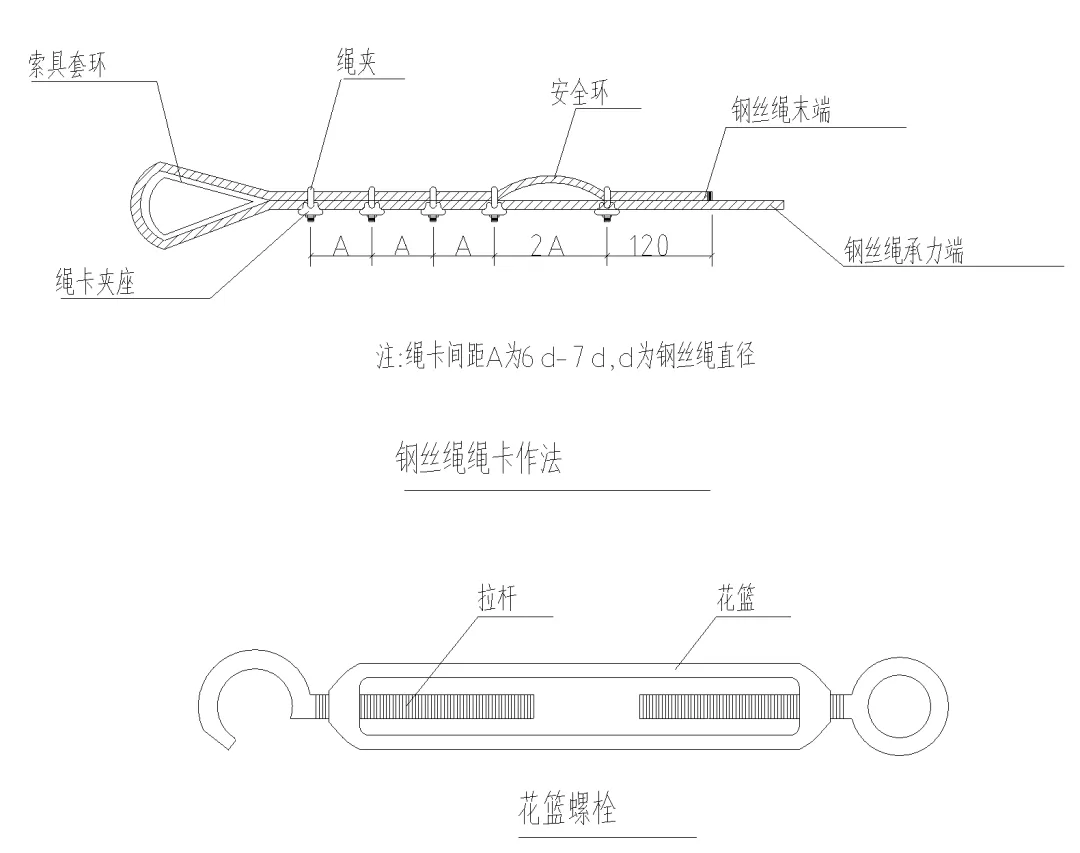

2)安装悬挑式卸料平台前,要对建筑物结构预埋件位置混凝土强度进行检查,混凝土强度要达到80%以上方可安装。另外,建筑物结构二层预埋件使用直径20mmU形钢吊环,预埋件锚固长度要符合设计要求,钢丝绳与平台夹角要控制在设计要求的45~60度,拉锁通过穿墙螺栓与建筑物进行连接,并采用滑动葫芦施工技术安装卸料平台钢丝绳,保证卸料平台的平整性。

U形圆钢预埋

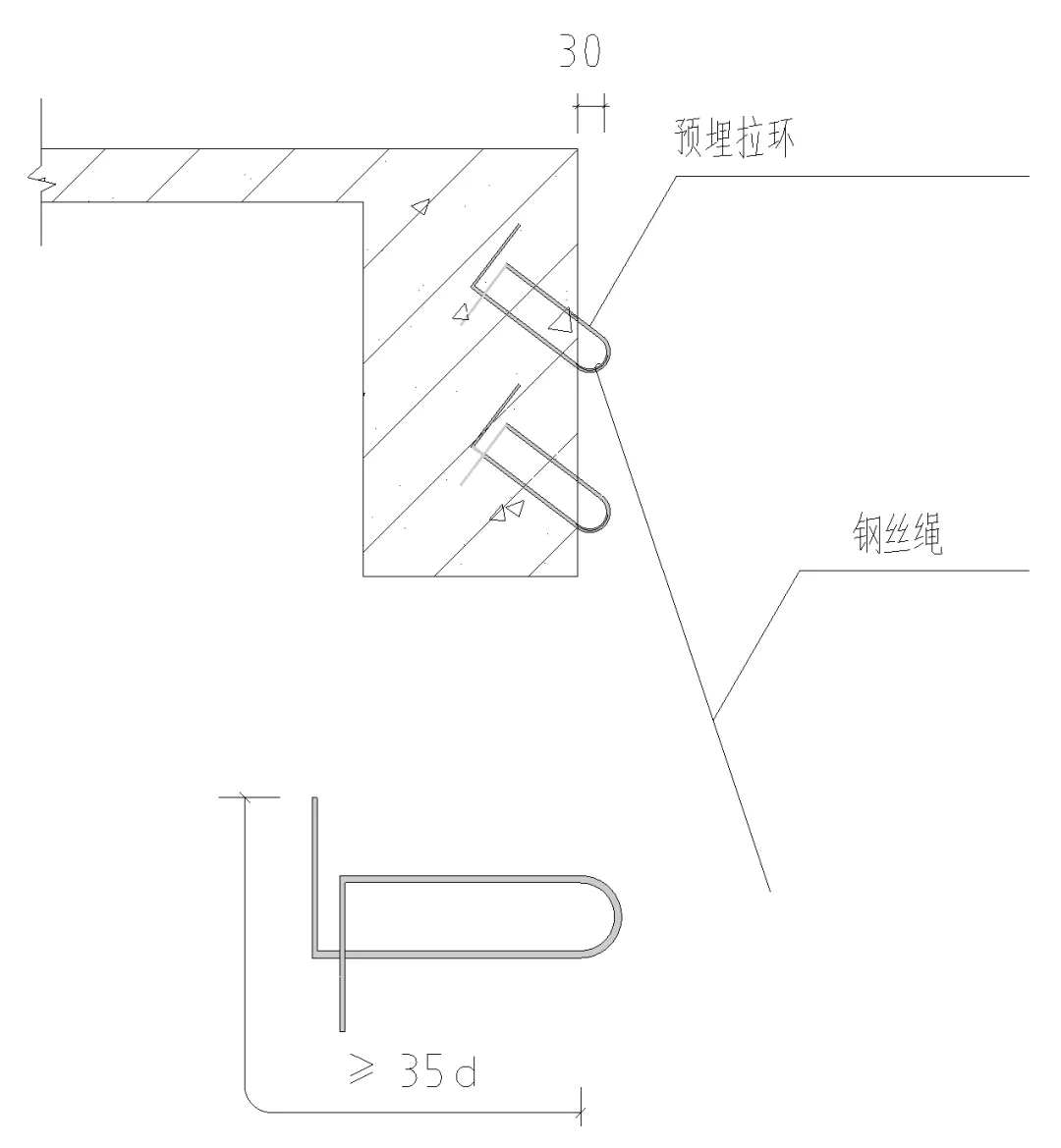

预埋拉环
钢丝绳及花篮螺栓构造
二、悬挑式卸料平台的拆除流程
运转材料清理干净→安装四个吊装钢丝绳→塔式起重机起吊平台→拆卸平台钢丝绳→拆卸主梁与建筑物结构锚固措施→塔式起重机缓慢向外吊离建筑物→吊至上层安装位置→安装卸料平台
1)施工人员要细致检查卸料平台的扣件连接,保证平台结构要符合设计要求,拆除现场要进行警戒区设置,安排专业人员在地面进行安全管控,保持通讯畅通,不可将平台构件抛至地面。
2)确定卸料平台拆除流程施工顺序,经上级单位批准后再进行施工,上级单位也要对施工人员进行安全技术交底。
3)拆除前要将悬挑式卸料平台内转运材料清理干净,避免材料滑落和无法转出。
4)塔式起重机吊装时,要待卸料平台基本稳定后,缓慢移动,使卸料平台缓缓提升至上一层安装位置。
三、验收
悬挑式卸料平台在实际安装施工完毕后,现场施工负责人要进行细致的安装验收工作,检查卸料平台各构件的安装情况和牢固情况是否满足施工设计要求,各项质量要求合格后,需上报项目主管部门申请验收,施工单位和监理单位根据施工设计规范和标准进行现场验收工作,填写纸质验收表,验收合格后在卸料平台挂上验收合格牌,该卸料平台才可投入运转工作。
感谢您的来访,收藏本站可更快地获取精彩文章!

1本网站名称:乐建土木 本站永久域名:letm.top
2本站部分内容源于网络和用户投稿,仅供学习与研究使用,请下载后于24小时内彻底删除所有相关信息,如有侵权,请联系站长进行删除处理。
3用户评论和发布内容,并不代表本站赞同其观点和对其真实性负责。
4本站禁止以任何方式发布或转载任何违法的相关信息。
5资源大多存储在云盘,如发现链接失效,请联系我们替换更新。
6本站中广告与用户付费(赞助)等均用以网站日常开销,为非盈利性质的站点,不参与商业行为,纯属个人兴趣爱好。
评论0
