在现浇混凝土结构施工中,柱筋偏位是常见质量通病,直接影响结构安全。本文结合工程规范及施工经验,针对不同偏位程度提出三种专业解决方案,帮助施工人员快速判断处理。
一、轻度偏位(≤20mm):
处理原则:当柱筋偏移量在20mm以内且未超出保护层时,仅需通过物理校正恢复位置 。
实施步骤:
定位检测:使用激光测距仪复核偏位方向及数值,确保偏移量≤20mm
坡度调整:按1:6坡度(水平调整1mm对应竖向6mm)缓慢弯折钢筋,避免急弯导致内部晶格损伤 。
固定验收:校正后采用双股扎丝绑扎,重点加密梁柱节点处箍筋(间距≤100mm)。
二、中度偏位(20-50mm):
技术要点:当偏位量20-50mm时,需在1:6校正基础上增设加强筋,补偿结构承载力损失。
施工流程:

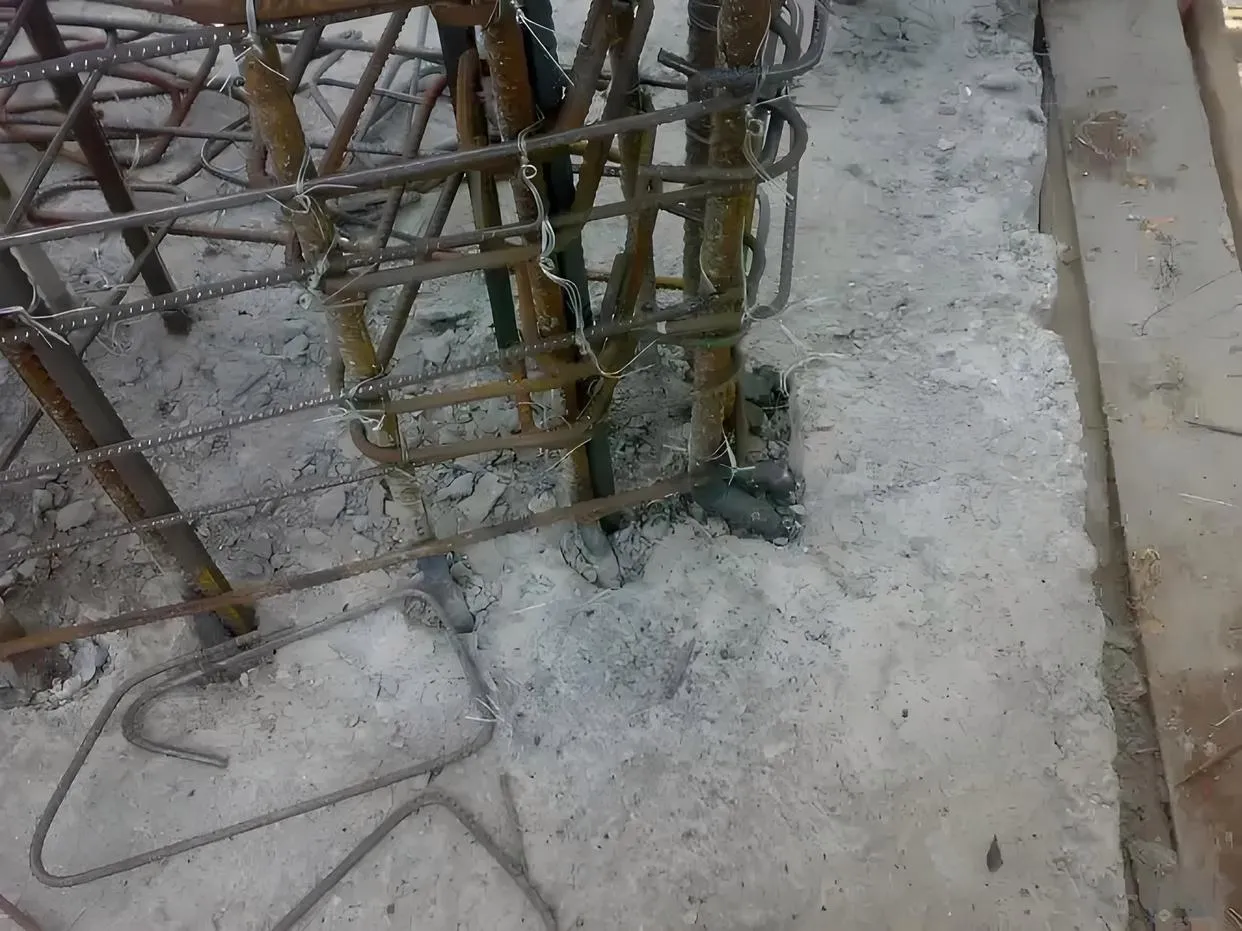

原筋处理:将偏位钢筋按1:6坡度调整到位,根部混凝土剔凿深度≥50mm 。
加强筋安装:

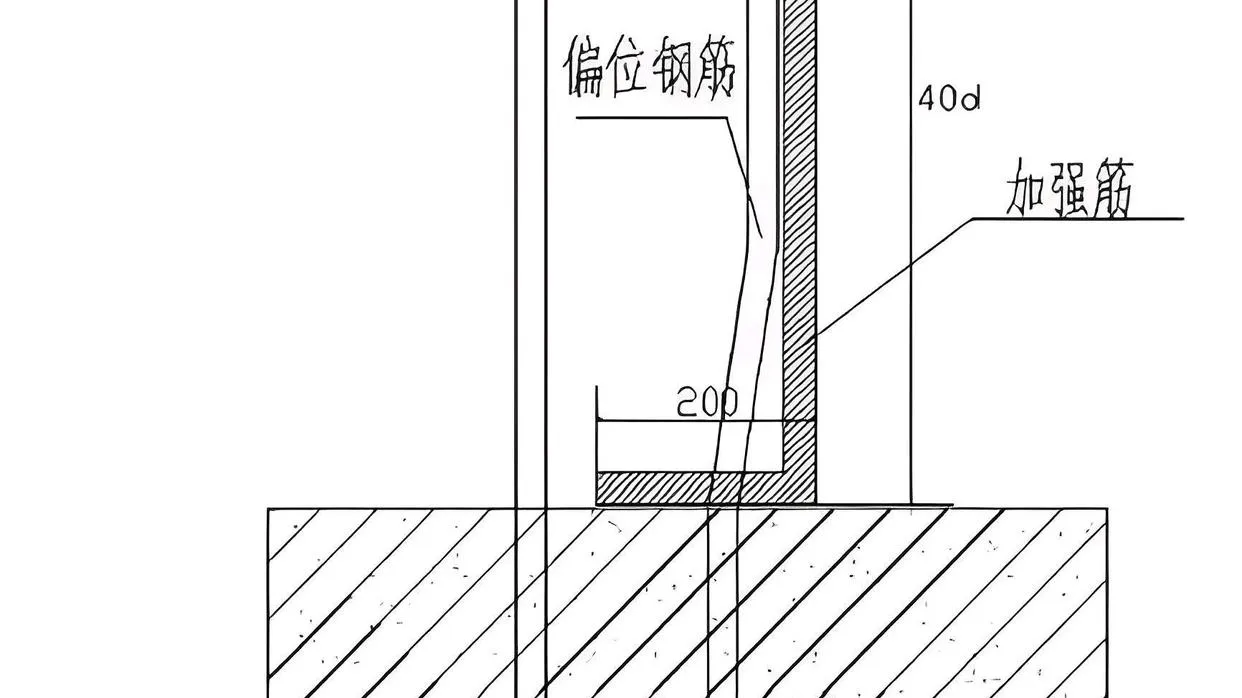

采用同规格钢筋制作L型拐筋,单边长度=40d+200mm(d为钢筋直径)。
双面点焊固定于相邻两根主筋,搭接部位满焊并做防锈处理。
补强措施:校正区域箍筋加密50%,加密范围延伸至梁底以下300mm 。
三、重度偏位(>50mm/截面外):
适用范围:偏位超过50mm或钢筋完全脱出柱截面时,必须采用植筋技术重建受力体系 。
关键技术参数:
钻孔标准:孔径>钢筋直径4-8mm,深度≥15d(受拉)或10d(受压),孔壁垂直度偏差≤2° 。
植筋胶选用:A级改性环氧类胶粘剂,固化时间≤30min(25℃环境),抗拉强度≥20MPa 。
施工流程:
弹线定位水钻成孔三次清孔(吹-刷-吹)注胶(充盈度≥90%)植入钢筋 。
固化养护72h后进行非破损拉拔试验,检验荷载≥1.15倍设计值 。
注意事项:
新旧钢筋搭接长度≥500mm,采用绑扎搭接时接头率≤25% 。
植筋位置需避开原结构主筋,最小净距≥5d且≥100mm 。
柱筋偏位处理需严格遵循”检测-判断-处理-验收”流程,建议保存处理前后的影像资料及检测报告,为工程验收提供完整依据 。掌握这三种阶梯式处理方法,可有效化解95%以上的柱筋偏位问题。
感谢您的来访,收藏本站可更快地获取精彩文章!

1本网站名称:乐建土木 本站永久域名:letm.top
2本站部分内容源于网络和用户投稿,仅供学习与研究使用,请下载后于24小时内彻底删除所有相关信息,如有侵权,请联系站长进行删除处理。
3用户评论和发布内容,并不代表本站赞同其观点和对其真实性负责。
4本站禁止以任何方式发布或转载任何违法的相关信息。
5资源大多存储在云盘,如发现链接失效,请联系我们替换更新。
6本站中广告与用户付费(赞助)等均用以网站日常开销,为非盈利性质的站点,不参与商业行为,纯属个人兴趣爱好。
评论0
